Het rioolgemaal aan de Sweensstraat in Kaatsheuvel is verouderd. En de capaciteit van het gemaal is te klein voor de nieuwe woonwijk Westwaard.
Daarom bouwt het waterschap, samen met de gemeente Loon op Zand, een nieuw en modern rioolgemaal dat klaar is voor toekomstige woningbouw en klimaatontwikkelingen.

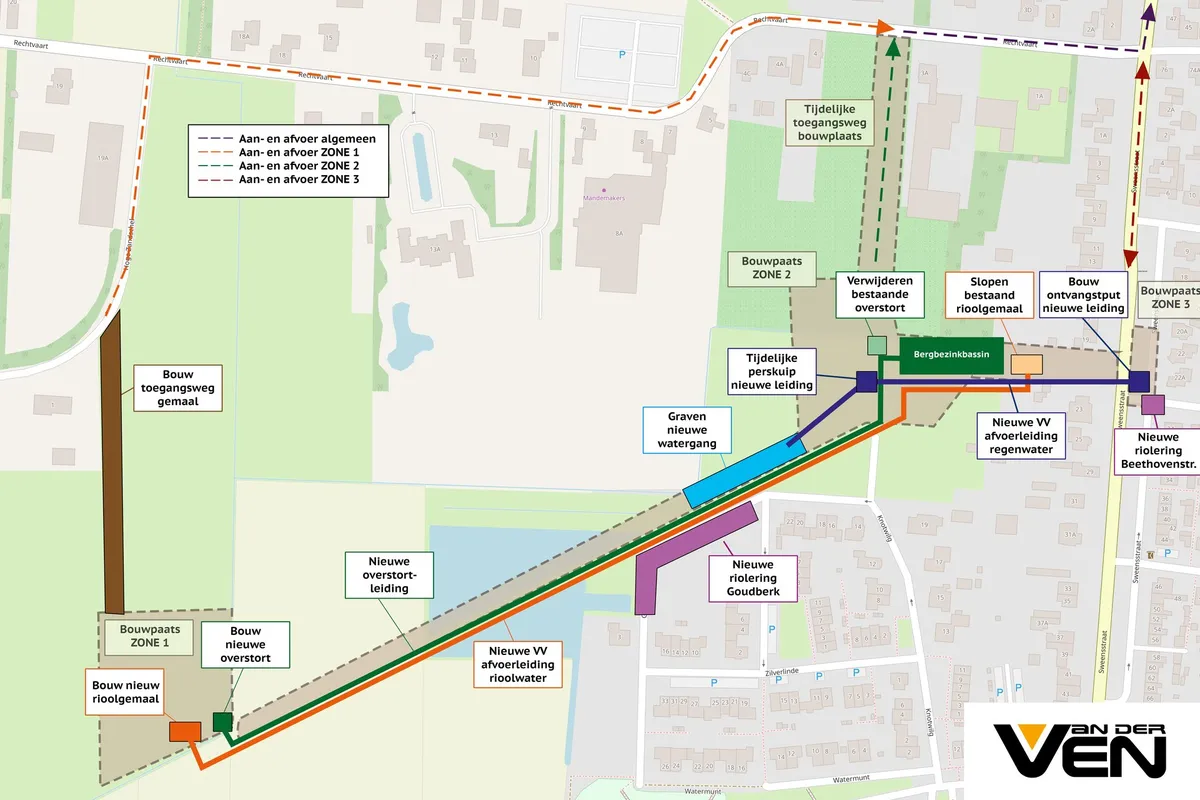

Inpassing in de omgeving
Het rioolgemaal wordt verplaatst naar de buitenrand van de nieuwe woonwijk. Rondom het rioolgemaal maken we ruimte voor een wandelgebied. Het gebouw krijgt een herkenbare uitstraling, passend bij zowel de historische context als het nieuwe uitbreidingsgebied Westwaard. De gevel wordt uitgevoerd in keramiek, wat zorgt voor een duurzame en onderhoudsarme oplossing.
Hemelwater afkoppelen
Met de bouw van dit nieuwe gemaal kunnen we het afvalwater, ook met de nieuwe ontwikkelingen in Westwaard, goed blijven afvoeren naar de zuivering in Kaatsheuvel. Daarnaast biedt de nieuwbouw kansen om de kern van Kaatsheuvel af te koppelen van het hemelwaterriool. Dat betekent dat de regen niet meer in het riool terechtkomt, maar in de bodem zakt. Het extreem droge jaar 2025 onderstreept het belang hiervan. Dit draagt bij aan de klimaatbestendigheid van de regio.
In dit project werken we als waterschap samen met de gemeente Loon op Zand en aannemingsbedrijf G. Van der Ven B.V. uit Brakel.
De bouw van het nieuwe rioolgemaal vormt een belangrijke voorwaarde voor de verdere woningbouwontwikkeling in Westwaard. Wanneer het gemaal is verplaatst, komt ruimte vrij voor de volgende stappen in het gebied.
Als alles volgens planning verloopt, wordt rioolgemaal Westwaard eind 2027 opgeleverd en heeft Kaatsheuvel weer een toekomstbestendige riolering.
Mijlpalen
December 2025 Keuze voor aannemingsbedrijf G. Van der Ven B.V.
Waterschap Brabantse Delta en gemeente Loon op Zand doorliepen gezamenlijk een aanbestedingstraject. Aannemingsbedrijf G. van der Ven B.V. uit Brakel kwam als beste partij naar voren.
Juni - oktober 2026 Inrichting bouwplaats en voorbereiding werkzaamheden
Aannemer Van der Ven is bezig met de inrichting van de bouwplaats en de voorbereiding van de werkzaamheden
November - december 2026 Boring nieuwe leiding
We leggen de nieuwe rioolleiding aan met behulp van een zogenaamde 'gestuurde boring'. Hoe dat werkt, zie je in dit filmpje.
Februari 2027 Bouw tijdelijke leidingen en verwijderen oude persleiding
Aannemingsbedrijf Van der Ven legt tijdelijke leidingen aan en verwijdert de oude persleiding
April - juli 2027 Bouw nieuwe rioolgemaal
Aannemingsbedrijf Van der Ven bouwt het nieuwe rioolgemaal Westwaard.
November - december 2027 Sloop oude rioolgemaal
Aannemingsbedrijf Van der Ven sloopt het oude rioolgemaal als laatste onderdeel van dit project.
