Doel van het project
Het doel van het project is om het ontvangstwerk van rwzi Nieuwveer te renoveren en optimaliseren naar de huidige normen van onderhoud en bediening. Hiermee wordt een veilige en betrouwbare ontvangst van het afvalwater gerealiseerd.
Waarom is renovatie nodig?
Het ontvangstwerk van rwzi Nieuwveer is toe aan vernieuwing omdat het in verouderde staat is en het daardoor onvoldoende betrouwbaar is qua beschikbaarheid. Ook voldoet het niet meer aan de huidige arbo- en onderhoudseisen
Uitdaging in het project
De vernieuwing van het ontvangstwerk is complex: de beschikbare ruimte is zeer beperkt en krap, de putten liggen 8 meter onder de grond en de rioolwaterzuivering moet 24/7 blijven werken met grote tijdelijke pompinstallaties.

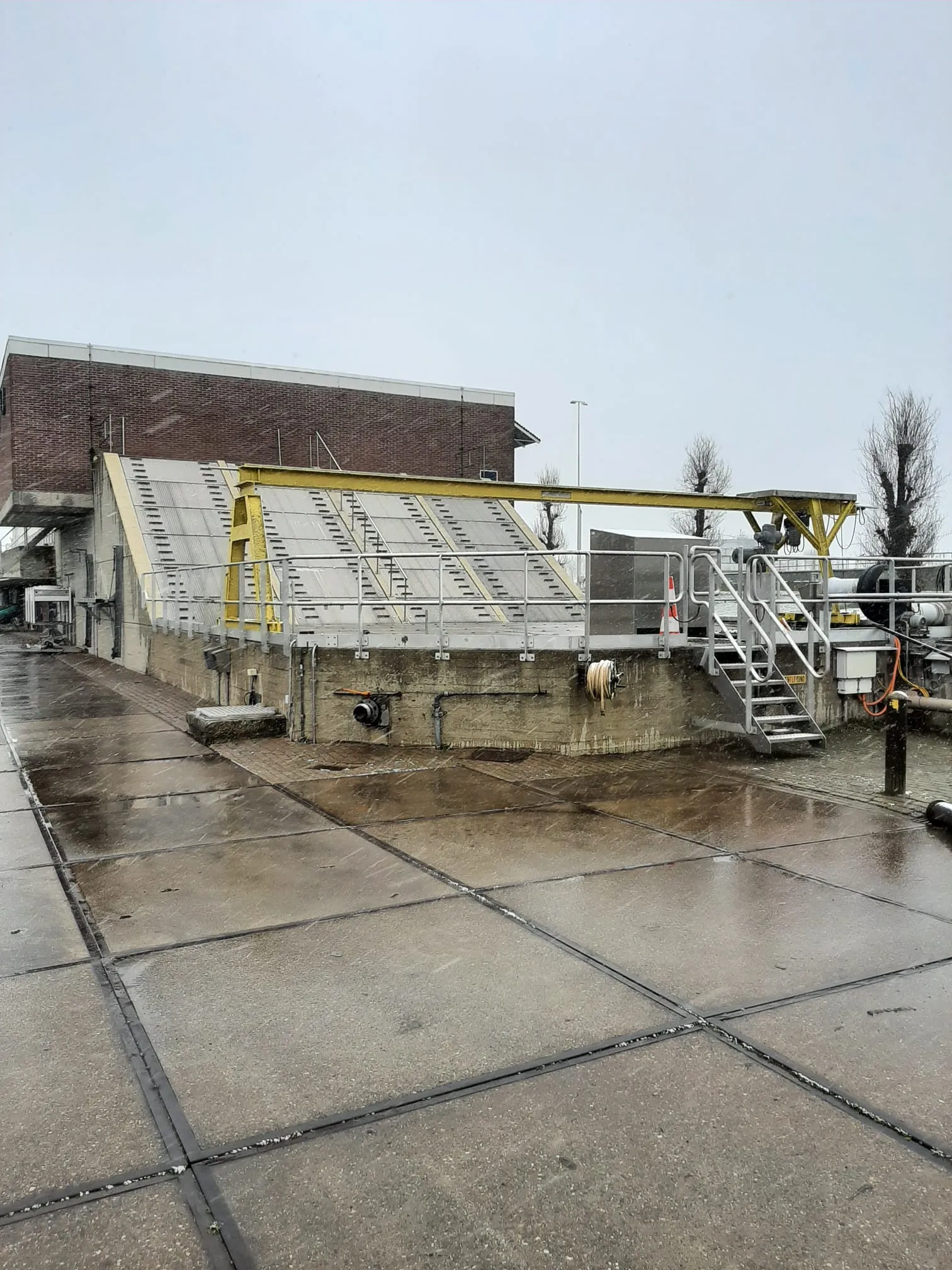

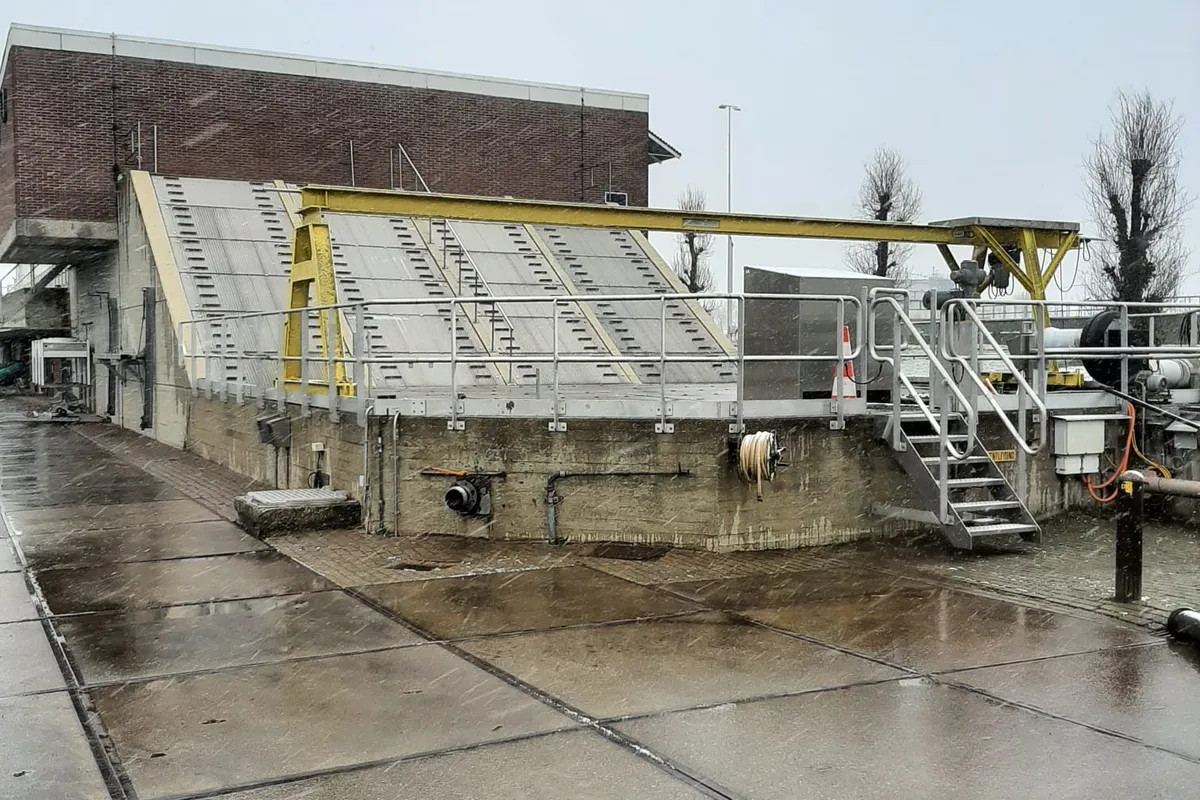

Het ontvangstwerk

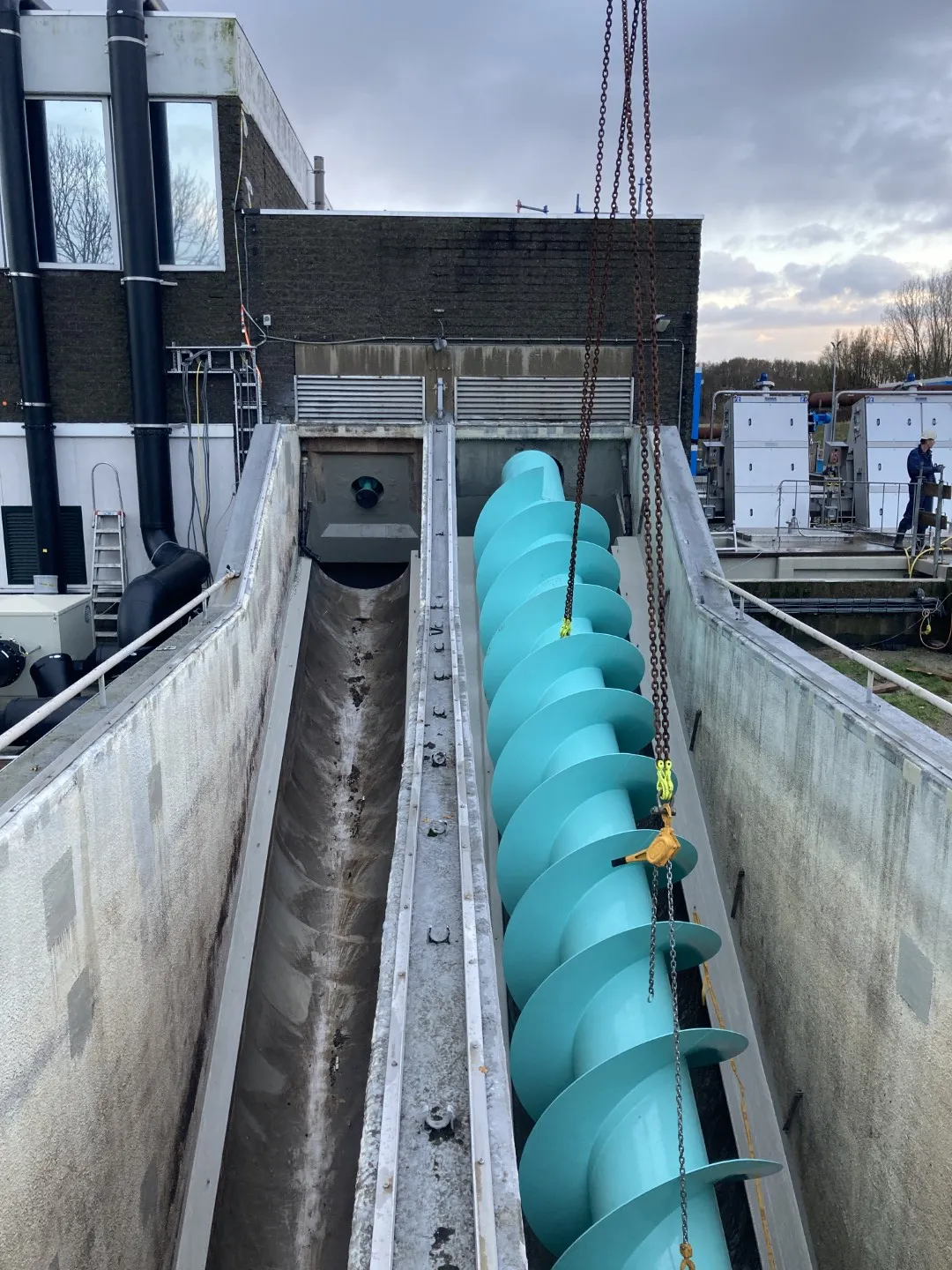

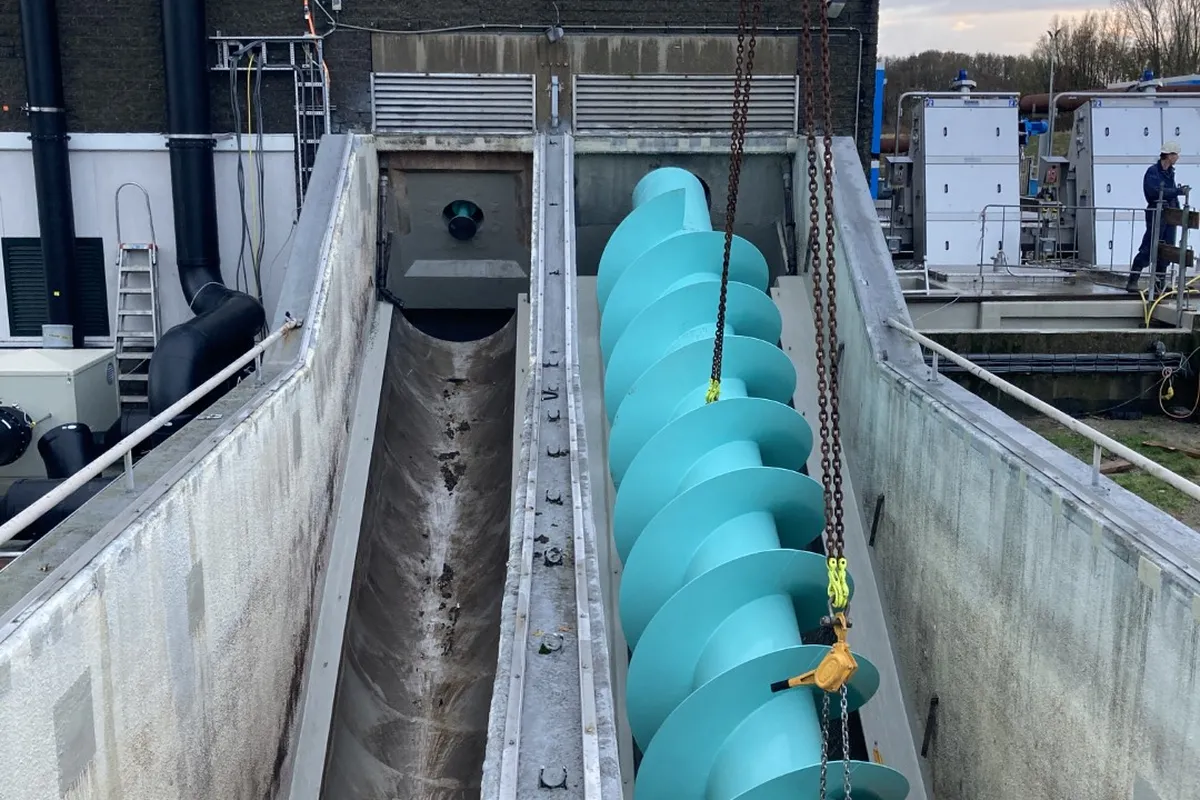

Het ontvangstwerk is het allereerste onderdeel van de rioolwaterzuiveringsinstallatie (rwzi). Het zijn putten die 8 meter diep onder de grond liggen. Hier komt al het afvalwater van Breda en de omliggende dorpen binnen. Het wordt dan met vijzels uit de putten omhoog gebracht naar de rest van de zuivering om schoongemaakt te worden.
Je kunt het ontvangswerk zien als de voordeur van de zuivering: alles wat de rwzi binnenkomt, gaat eerst door het ontvangstwerk.
Hoe werkt het ontvangstwerk?
Verdelen van water
Het afvalwater wordt met vijzels vanuit de putten verder de rwzi in gebracht. Het ontvangstwerk zorgt er ook voor dat:
- pieken in de aanvoer van afvalwater (bijvoorbeeld bij zware regen) wordt opgevangen;
- het water gelijkmatig wordt verdeeld over de vervolgprocessen.
Vervolgprocessen
Als het water uit de ontvangstputten omhoog komt, gaat het verder de zuivering in. Dan komt het langs de volgende processen:
- grofvuilverwijdering;
- zandverwijdering;
- biologische zuivering.
Wat merk je de komende periode?
De komende periode bouwen we een tijdelijke pompinstallatie (TPI). Deze TPI gaat het afvalwater vervoeren naar de zuivering, als de ontvangstput uit bedrijf is. De TPI bestaat uit grote leidingen boven de grond. Die leidingen kun je de komende tijd voor de rwzi zien liggen.
Wat merk je op de langere termijn?
De renovatie verandert niets aan het proces. We blijven het afvalwater van Breda en de omliggende dorpen gewoon ontvangen op de zuivering. Daar maken we het schoon en geven we het weer terug aan de natuur.
Tijdlijn project
Juni - Augustus 2026
Opbouwen TPI
We bouwen een tijdelijke pompinstallatie die het water van Breda en de omliggende dorpen kan ontvangen. Daarna kunnen we de ontvangstput uit bedrijf nemen voor de renovatie.
September 2026
Overschakelen naar TPI
We gaan het afvalwater van Breda en de omliggende dorpen vanaf dit moment via de tijdelijke pompinstallatie ontvangen op rwzi Nieuwveer. Nu kunnen we aan de slag in de ontvangstput.
2024
Ontwerpfase
Er is een ontwerp gemaakt voor het nieuwe ontvangstwerk op rwzi Nieuwveer.
Maart - Mei 2026
Dak vijzelgebouw verhogen
Om meer ruimte te krijgen voor de nieuwe pompen en vijzels, wordt het dak van het vijzelgebouw verhoogd.
